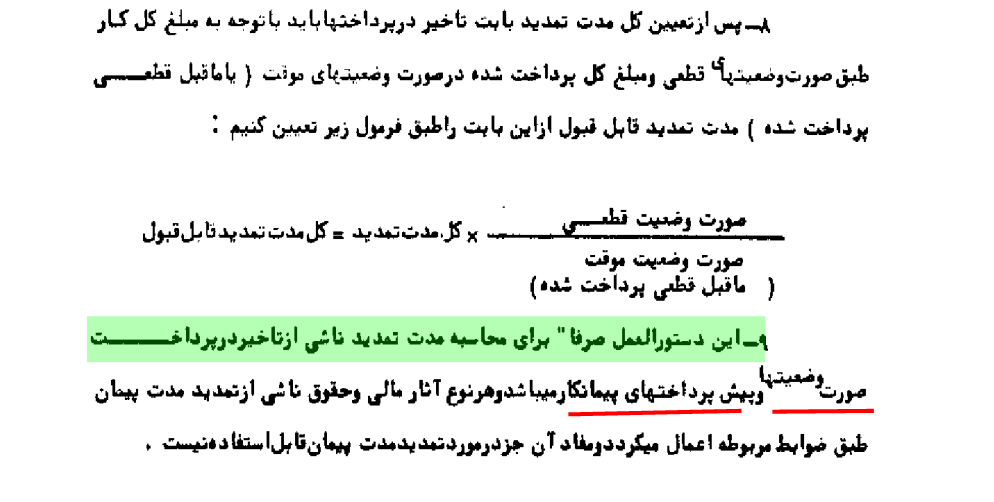

کد 472 فرمول مدت تمدید قابل قبول پس از تعیین کل مدت تمدید بابت تاخیر در پرداختها با توجه به مبلغ کل کار فایلهای مرتبط بخشنامه5090--سال60--جدول-شماره-(1)-محاسبه-تاخیرات-صورت-وضعیتها.pdf پرسش فرمول مدت تمدید قابل قبول پس از تعیین کل مدت تمدید بابت تاخیر در پرداختها با توجه به مبلغ کل کار طبق صورت وضعیتهای قطعی و مبلغ کل پرداخت شده در صورت وضعیتهای موقت (یا ماقبل قطعی پرداخت شده ) مدت تمدید قابل قبول چگونه محاسبه می شود؟ و آیا مفاد بخشنامه 5090 در مواردی غیر از تمدید مدت پیمان قابل استفاده هست؟ پاسخ برابر بند 8 بخشنامه 5090 سال 60 مدت تمدید قابل قبول با فرمول ذیل تعیین می شود: برابر بند 9 بخشنامه فوق ،این بخشنامه جز در مورد تمدید مدت پیمان قابل استفاده نیست. نحوه محاسبه تاخیرات ناشی از تاخیر در پرداخت صورت وضعیت ها و پیش پرداختها مطالب مرتبط تمدید پیمان در حالت دریافت وام یا پیش پرداخت توسط پیمانکار به جز آنکه در قرارداد پیش بینی و مشخص شده است چنانچه یک صورت وضعیت در چند قسط پرداخت شده باشد مدت تمدید چگونه محاسبه می شود؟ چنانچه در پرداخت چند صورت وضعیت و پیش پرداخت تاخیرهایی رخ دهد مدت تمدید پیمان چگونه محاسبه می شود نحوه محاسبه تاخیرات ناشی از پرداخت صورت وضعیتها که برابر شرایط عمومی پیمان منجر به تمدید مدت پیمان می گردد آخرین بروزرسانی ۲ اردیبهشت ۱۳۹۹ تعداد کلیک ۱,۶۶۶ ثبت نام و خرید اشتراک کاربر گرامی چنانچه در خصوص مطلب فوق ابهامی وجود دارد شما می توانید با ثبت نام و خرید اشتراک ، ضمن برخورداری از کلیه امکانات سامانه ،پرسش خود را از طریق پروفایل خود در قالب تیکت (درخواست پشتیبانی ) مطرح نموده و پاسخ لازم را دریافت نمائید. ثبت نام خرید اشتراک
