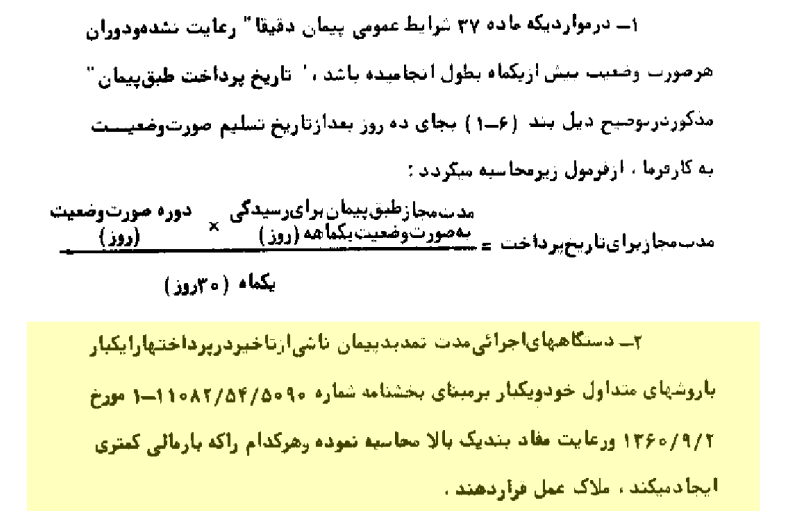

کد 473 محاسبه تاریخ پرداخت طبق پیمان در صورت عدم رعایت ماده 37 شرایط عمومی پیمان در ارائه ماهانه صورت وضعیت پرسش به منظور رفع ابهامات در مواردیکه ماده 37 شرایط عمومی پیمان رعایت نشده و دوران هر صورت وضعیت بیش از یک ماه به طول انجامیده است "تاریخ پرداخت طبق پیمان" مذکور در توضیح ذیل بند 6-1 بخشنامه 5090 بجای 10 روز بعد از تاریخ تسلیم صورت وضعیت به کارفرما ، از چه فرمولی محاسبه می شود؟ پاسخ با توجه به بخشنامه 1300 /52/ 5188 / 1 مورخ 8 / 4 /61 موارد ذیل جهت اعمال در محاسبه تاخیرات مجاز ناشی از تاخیر در پرداختها اعلام می گردد: نحوه محاسبه تاخیرات ناشی از تاخیر در پرداخت صورت وضعیت ها و پیش پرداختها مطالب مرتبط تمدید پیمان در حالت دریافت وام یا پیش پرداخت توسط پیمانکار به جز آنکه در قرارداد پیش بینی و مشخص شده است چنانچه یک صورت وضعیت در چند قسط پرداخت شده باشد مدت تمدید چگونه محاسبه می شود؟ نحوه محاسبه تاخیرات ناشی از پرداخت صورت وضعیتها که برابر شرایط عمومی پیمان منجر به تمدید مدت پیمان می گردد فرمول مدت تمدید قابل قبول پس از تعیین کل مدت تمدید بابت تاخیر در پرداختها با توجه به مبلغ کل کار مقطع زمانی که بعنوان "تاریخ وقوع توقف کار" ناشی از تاخیر در پرداختها تعیین می گردد چه مقطعی است؟ چنانچه در پرداخت چند صورت وضعیت و پیش پرداخت تاخیرهایی رخ دهد مدت تمدید پیمان چگونه محاسبه می شود آخرین بروزرسانی ۲ اردیبهشت ۱۳۹۹ تعداد کلیک ۲,۷۷۵ ثبت نام و خرید اشتراک کاربر گرامی چنانچه در خصوص مطلب فوق ابهامی وجود دارد شما می توانید با ثبت نام و خرید اشتراک ، ضمن برخورداری از کلیه امکانات سامانه ،پرسش خود را از طریق پروفایل خود در قالب تیکت (درخواست پشتیبانی ) مطرح نموده و پاسخ لازم را دریافت نمائید. ثبت نام خرید اشتراک
